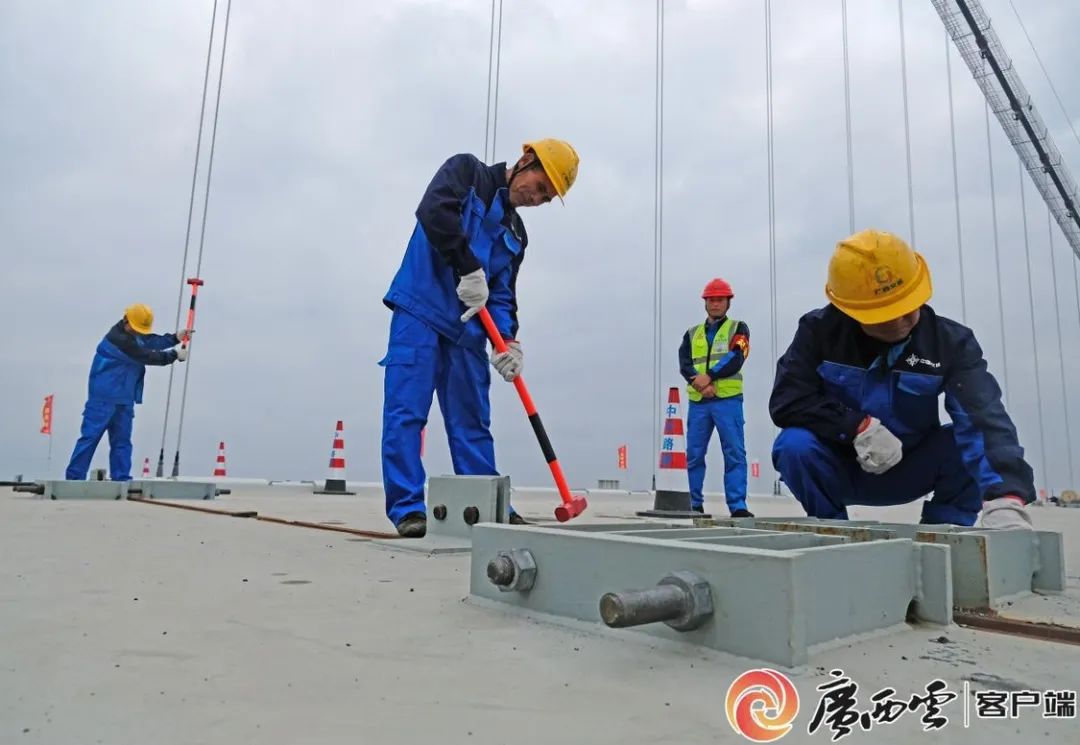

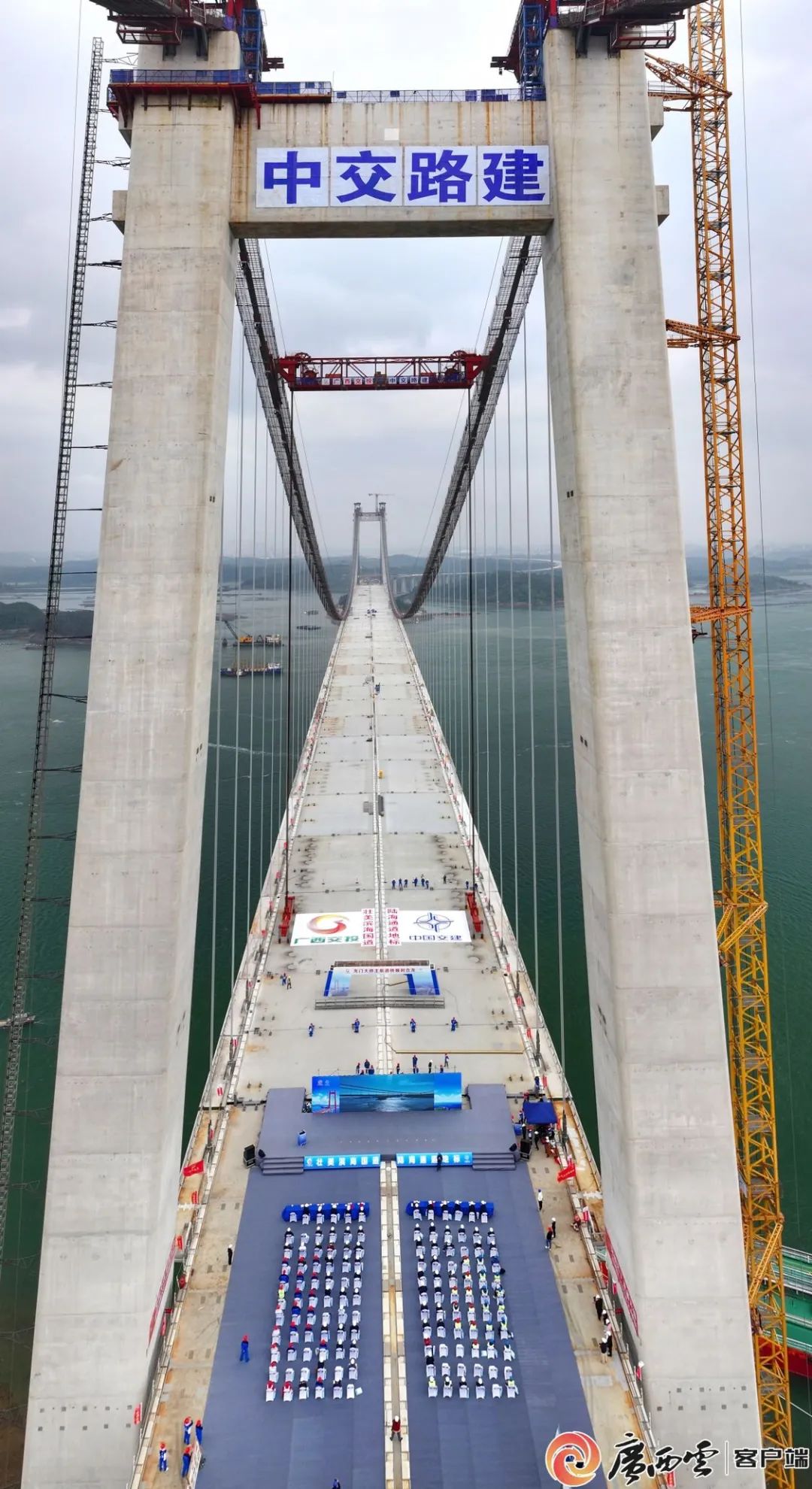

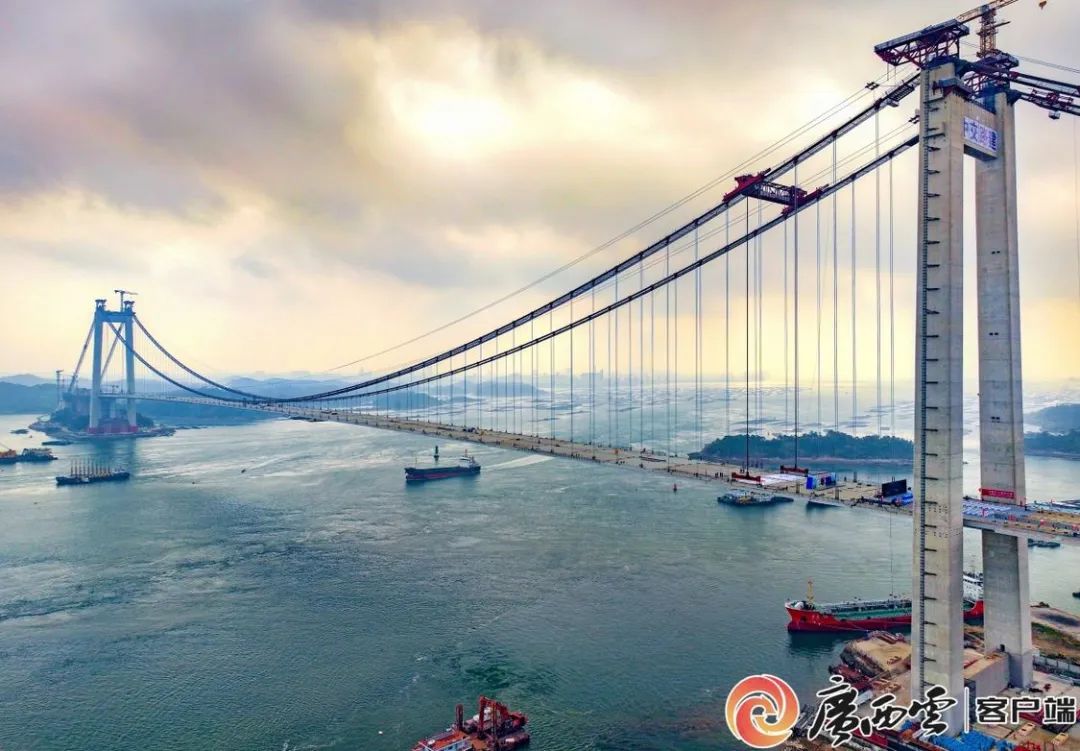

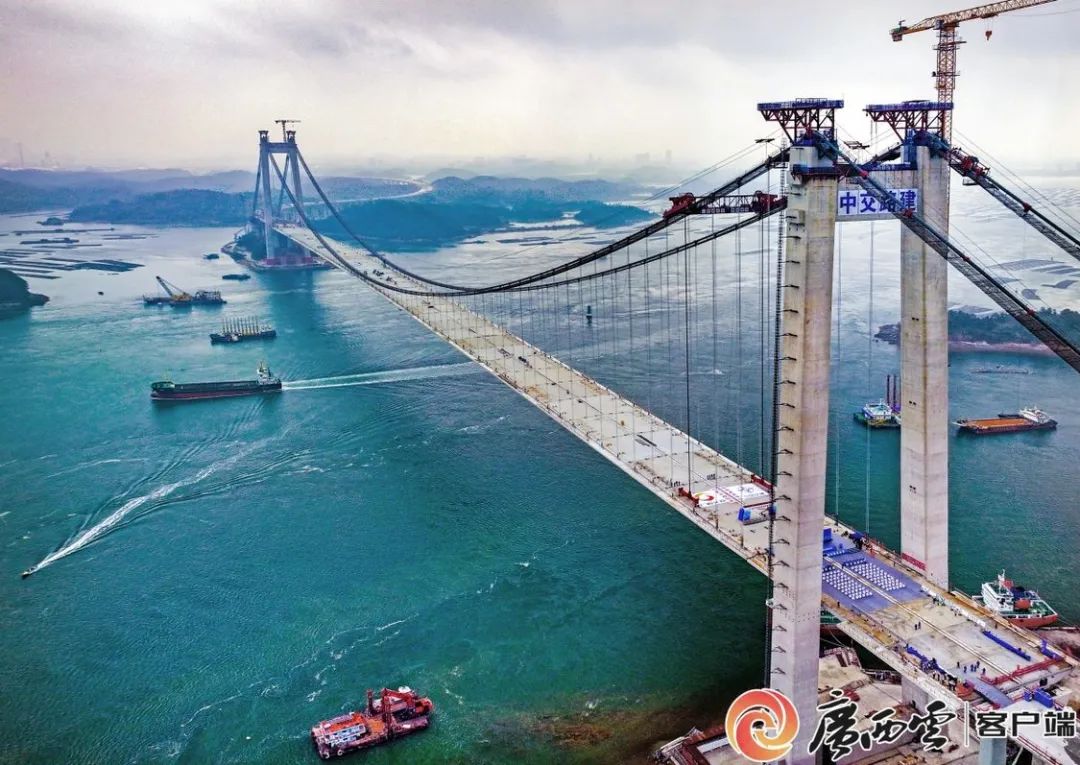

1月8日,隨著最后一顆銷釘被敲入,廣西最長跨海大橋——龍門大橋主航道橋順利合龍,為2024年實現通車目標奠定堅實基礎。
龍門大橋從2021年2月18日開始主塔樁基施工至今,歷時1054天,終于順利實現主航道橋合龍。
優化工藝 提升鋼箱梁吊裝質效
龍門大橋共需吊裝96節鋼箱梁,總重量達到19000余噸。項目投入2臺整體提升能力為600噸的大型自動化纜載吊機進行鋼箱梁吊裝作業,其智能化中央自動控制系統可控制整個設備裝卸、吊裝、行走等全部作業,為鋼箱梁海上吊裝施工安全提供保障。
技術團隊對吊裝工藝進行創新優化,即采用邊跨、中跨鋼箱梁多節段整體吊裝的方式,最大程度減少邊跨鋼箱梁高空焊接作業,有效保障鋼箱梁節段間拼接精度和焊接質量,節約全橋鋼箱梁吊裝工期,提升施工效率。
龍門大橋邊跨鋼箱梁由7個單節段組成,為克服吊裝地形、水位和航道的三重影響,項目自主創新,研發了單節段雙向蕩移上岸、整體節段豎向提升蕩移安裝的工藝,成功解決了邊跨1500噸鋼箱梁安裝的難題,該技術工藝和單次吊裝重量為同類型橋梁中一次創新。
技術創新 可抵御17級以上臺風
為優化結構受力,提高大橋通車運營后的結構穩定性,克服大跨度懸索橋服役期間在汽車、溫度、大風等復雜荷載作用下結構位移大,抗風、抗震性能差等不利因素,龍門大橋鋼箱梁在氣動外形方面進行設計創新,即取消傳統的風嘴結構,端部設計采用直腹板+“倒L型”導流板的新型鋼箱梁斷面形式,并對梁底檢修車軌道位置進行優化,以此提升抗風性能。經過技術團隊的風洞實驗,新型鋼箱梁斷面具有較優的氣動性能,具有良好的渦振穩定性和顫振穩定性,該鋼箱梁形式最大抗風速度能夠達到140米/每秒,超越17級以上的超強臺風強度,遠超業內80米/秒的抗風設計標準。
同時,將傳統的鋼箱梁兩側尖角風嘴改為直腹板形式,不僅能大幅降低鋼箱梁在兩側的加工制作難度,還能節省鋼材用量,提高焊接質量,為后期維修養護提供便利。
業內首創 縮短3個月工期
龍門大橋技術團隊銳意創新,在錨碇基礎施工中創新采用“3.5米大直徑樁+二期槽”的圓—矩咬合樁圍護結構,讓大直徑樁與錨碇基礎填芯共同參與受力,大幅減少錨碇規模,提升錨碇受力安全儲備,提高結構耐久性,有效降低錨碇建設成本,成功縮短3個月建設工期。
龍門大橋項目是廣西交通建設史上規模最大、技術最復雜、標準最高、跨越海域環境最復雜的跨海通道工程,全長7.6公里,其中橋梁全長6597米,主航道橋采用主跨1098米單跨吊全漂浮體系鋼箱梁懸索橋,通航凈高44.6米,滿足20000噸級郵輪通航要求。
作為北欽防一體化的重大基礎設施支撐項目,龍門大橋建成通車后,將打通廣西濱海公路的“卡點”,將防城港與欽州港的行車時間由原來的1.5小時縮短至25分鐘左右,有力促進北欽防一體化和北部灣經濟區高質量發展,助力西部陸海新通道建設。
